班潘线路顺利完成充电 潘庄站实现双回路供电
班潘线路顺利完成充电 潘庄站实现双回路供电
9月29日,班潘线路一次性充电成功,标志着潘庄站正式实现双回路供电,进一步夯实供电安全保障基础。

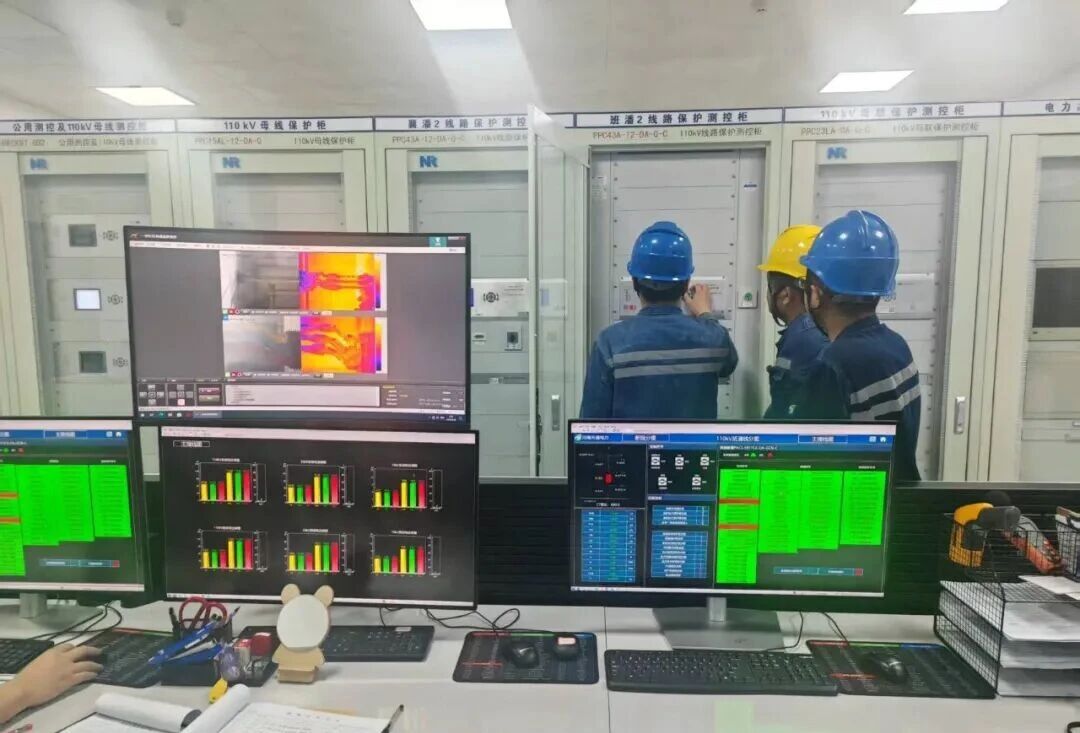

送电作业现场,公司副总经理王路明,副总师、工程建设中心主任康本亭,生产管理部、安全管理部、技术信息中心、电力调度室、运三车间、修试二车间,工程建设中心以及施工单位、兴平监理等相关单位人员全程参与本次送电工作。

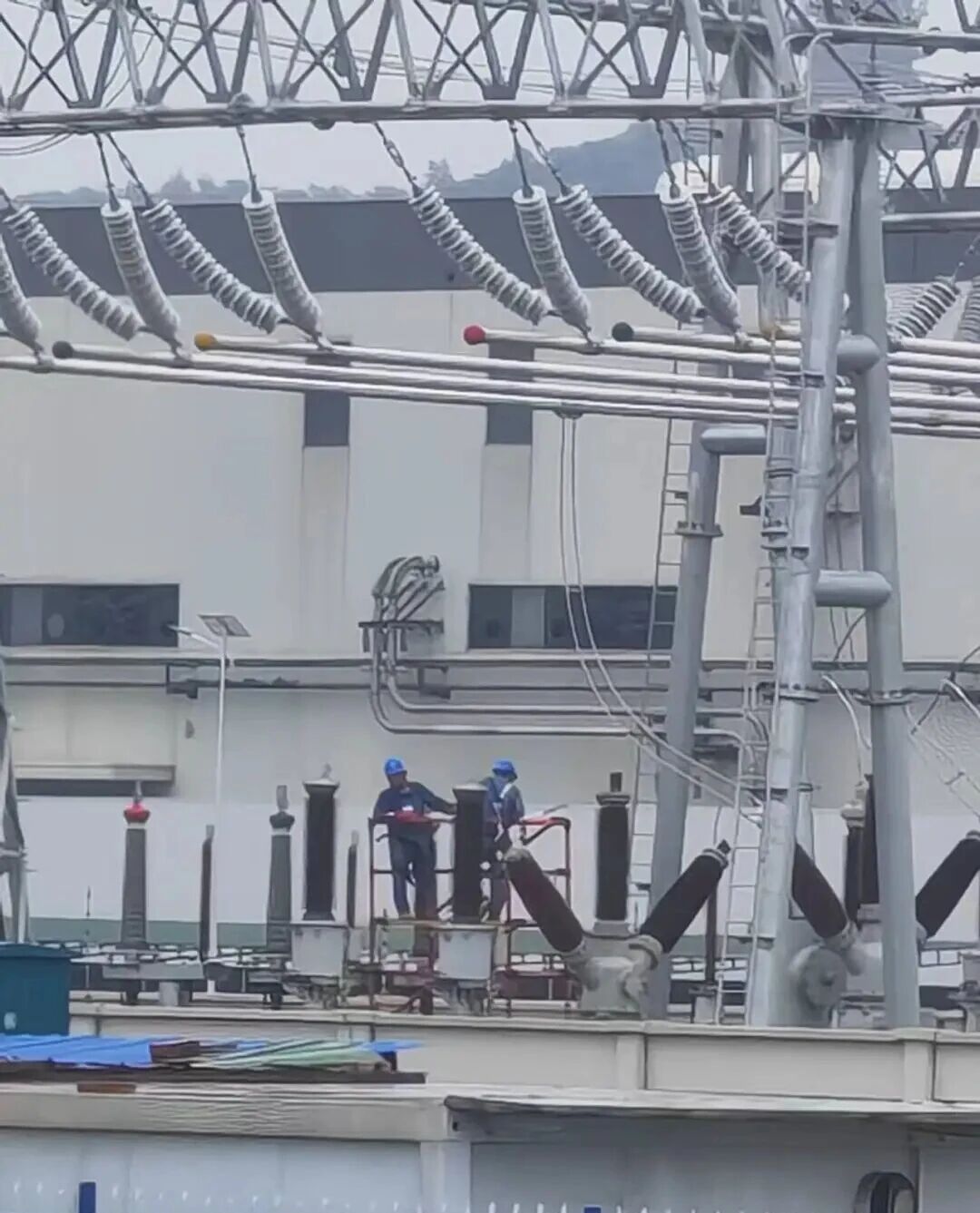

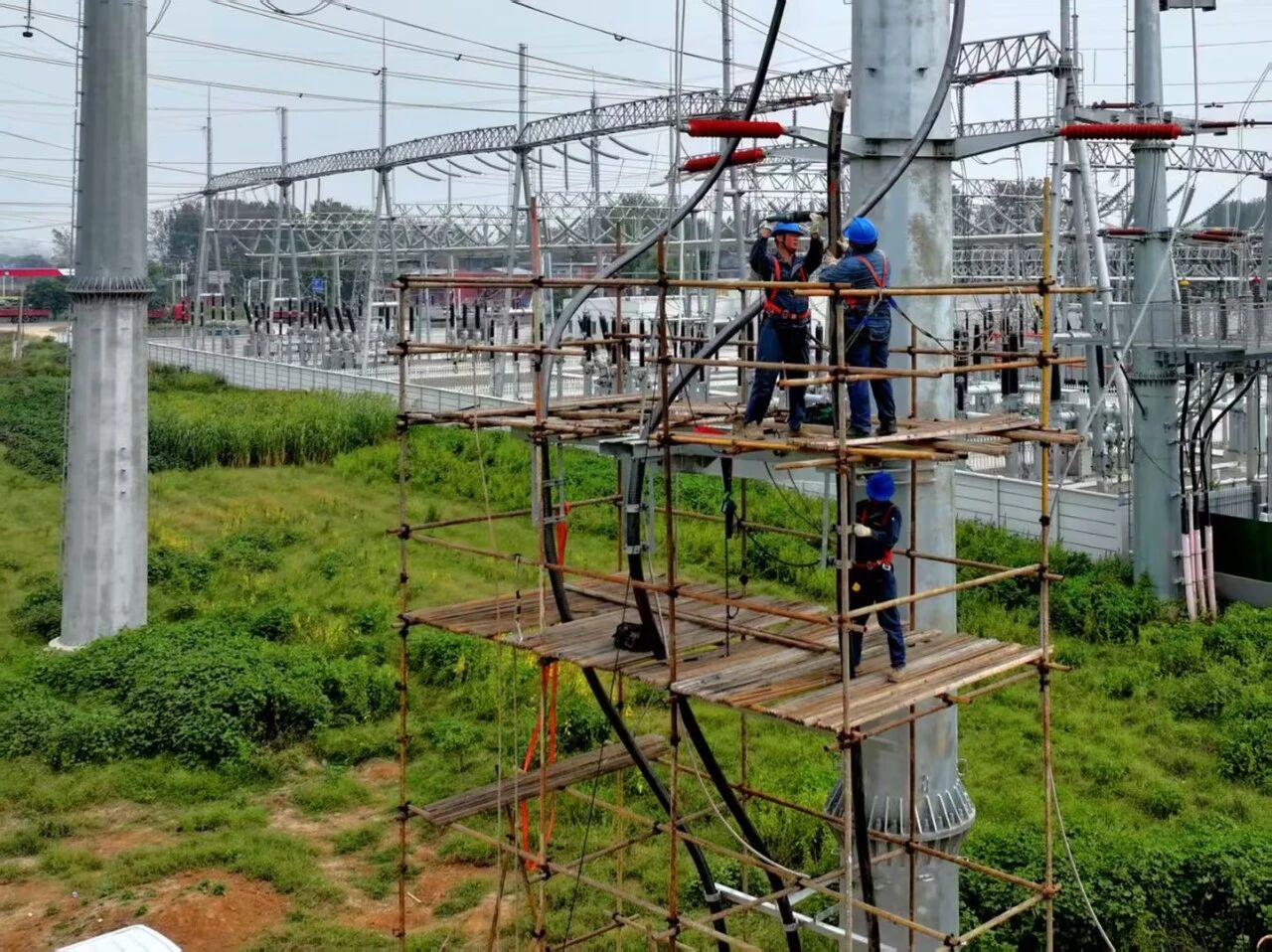

班潘线路项目建设过程困难重重,襄城县规划部门和化工产业园区管委会、紫云镇三个部门要求3次改变线路廊道,经过反复的协调沟通,2025年8月7日最终确定全线路路径。项目推进阶段,工程项目负责人冯旭初协同施工单位,一方面做好沿线农户沟通协调工作,另一方面积极对接国网许昌供电公司协调间隔接入、送电筹备等各项事宜。特别是线路1#塔至班城站110kV电缆施工期间,恰逢汛期“七下八上”关键时段,连绵阴雨给现场施工造成极大不利影响,经过一个月有余的电缆沟抽排水作业,全力保障施工有序推进。施工结束后,又多方对接许昌市供电公司营销部、运维部、电力调度室及许昌隆源电力公司,反复沟通协调,确定最终送电时间。面对各类难点堵点,各单位协同作战,最终与许昌隆源电力公司工作人员紧密配合联合调试下,从晚上11点30分至次日凌晨3时,圆满完成线路送电任务。
班潘线路一次性充电完成,潘庄站双回路供电顺利投运,可更好满足河南平宝煤业有限公司的用电需求,为矿井提供可靠供电保障。
图片:冯旭初
文字编辑:朱卫红
❖责任编辑/ 葛海峰
